1. Bautag 10.09.2015

Nach langem warten ging es wie mitgeteilt pünktlich los.

Sascha war am Vortag abends noch auf der Baustelle um die Anlieferung des Baustellencontainers zu überprüfen.
Als er ankam war der Bautrupp gerade angekommen. Sie haben dann noch Schutzfolie unter den Wänden ausgelegt und die Wände auf der Bodenplatte angezeichnet.

Am nächsten Tag ging es pünktlich um 07:00 Uhr los. Wir waren bereits ab 06:30 auf der Baustelle um frischen Kaffee zu kochen und unsere Sitzgelegenheiten herzurichten.

Der Kran hat bereits gewartet und die Gerüstbauer haben schon angefangen ihre Gerüstteile auszulegen.

Als erstes wurde die Baustelle mit allen nötigen Materialien eingerichtet.


Um ca. 08:00 Uhr wurde dann mit dem aufstellen der Wände begonnen.

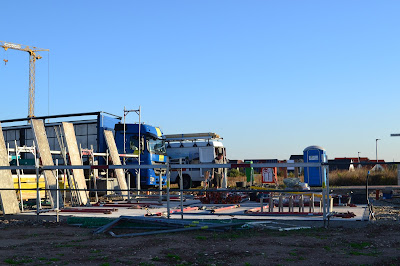

Auf dem erstem LKW wurde fast das gesamt EG angeliefert

2 der Monteure haben die Wände gesetzt. 1 weiterer hat sie dann gleich ausgerichtet.

Hier wurde die Treppe probiert ob alles passt.
 Zum Thema Treppe am Ende noch mehr!!!...

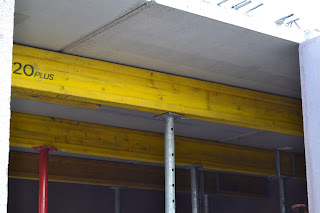

Gegen 10:30 Uhr waren alles Wände für das Erdgeschoss gestellt und die Stützen für die Decke wurden aufgestellt.




Nach der Mittagspause um 13:00 Uhr wurde dann die Decke auf einem weiteren LKW angeliefert. Die Elemente wurden einzeln auf die Erdgeschoss-Wände gelegt und später mit Armierungseisen verstärkt.
Dann wurden noch Drahtgeflechtkörbe für den Kniestock aufgestellt und die Treppe durch die Decke eingefädelt.




Am Ende des Tages kam noch unser Bauleiter und hat die in die Decke eingebrachten Eisen abgenommen.

Nun noch zur Treppe:

Die Treppe besitzt seitlich einen Zapfen, der in der Wand vermauert wird.
Das Loch in der Wand war ca. 1,5 m zu tief in der Wand, was die Arbeiter sehr geärgert hat.

Diese haben dann kurzerhand ein neues Loch in die Wand gemacht und das vorhandene mit Beton wieder verschlossen.

Das Problem wurde also auf dem kleinen Dienstweg gelöst und stellt für uns kein Problem dar.


Was sehr sehr positiv aufgefallen ist, ist das sehr gute Zusammenspiel unter den Arbeitern.
Es sitzt jeder Handgriff und jeder weiß genau was er zu tun hat. Daher klappte am ersten Tag auch alles reibungslos auf unserer Baustelle.

Am Ende gibt es ein Zeitraffer-Video der gesamten Bauzeit.
